Bautagebuch Update #7

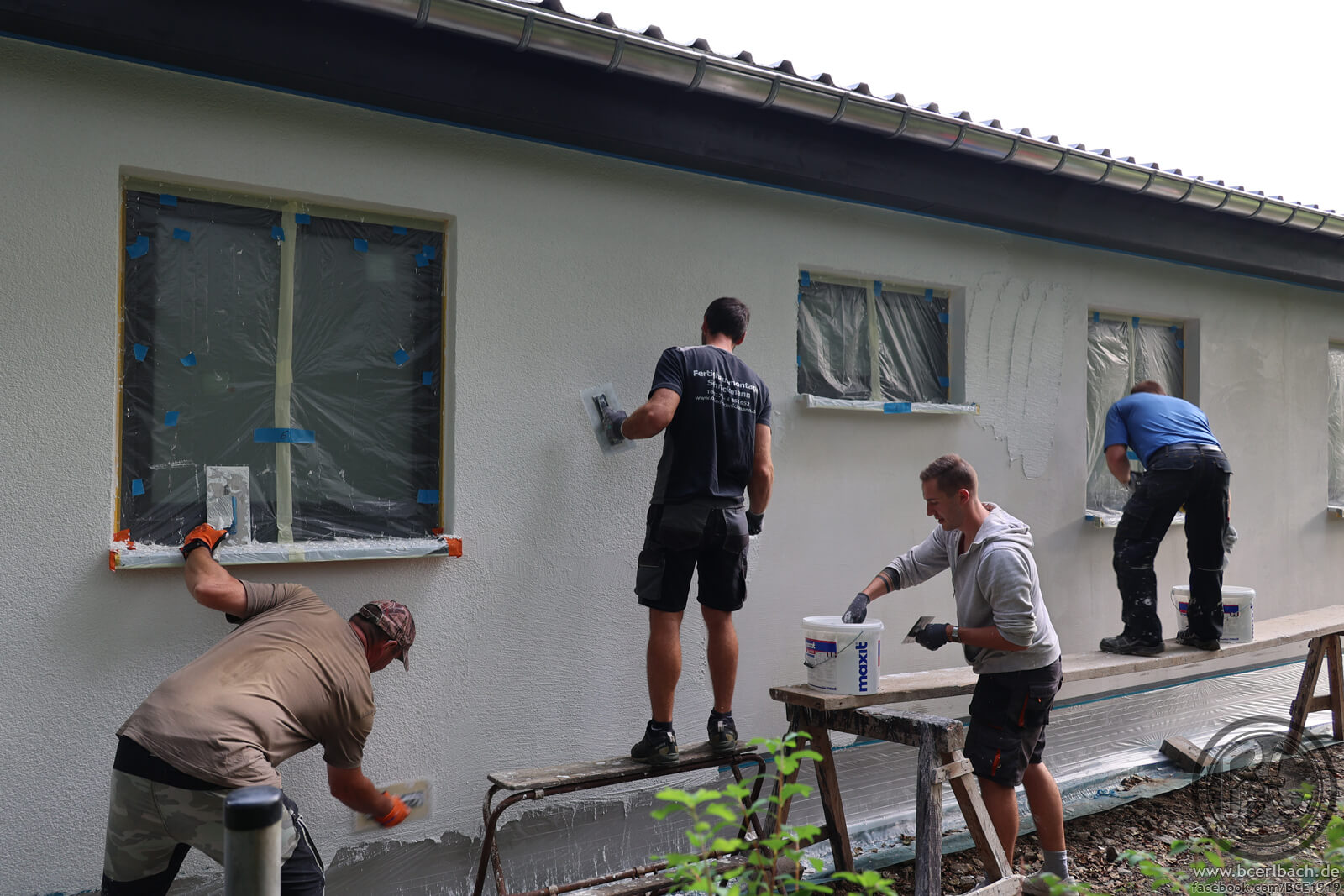

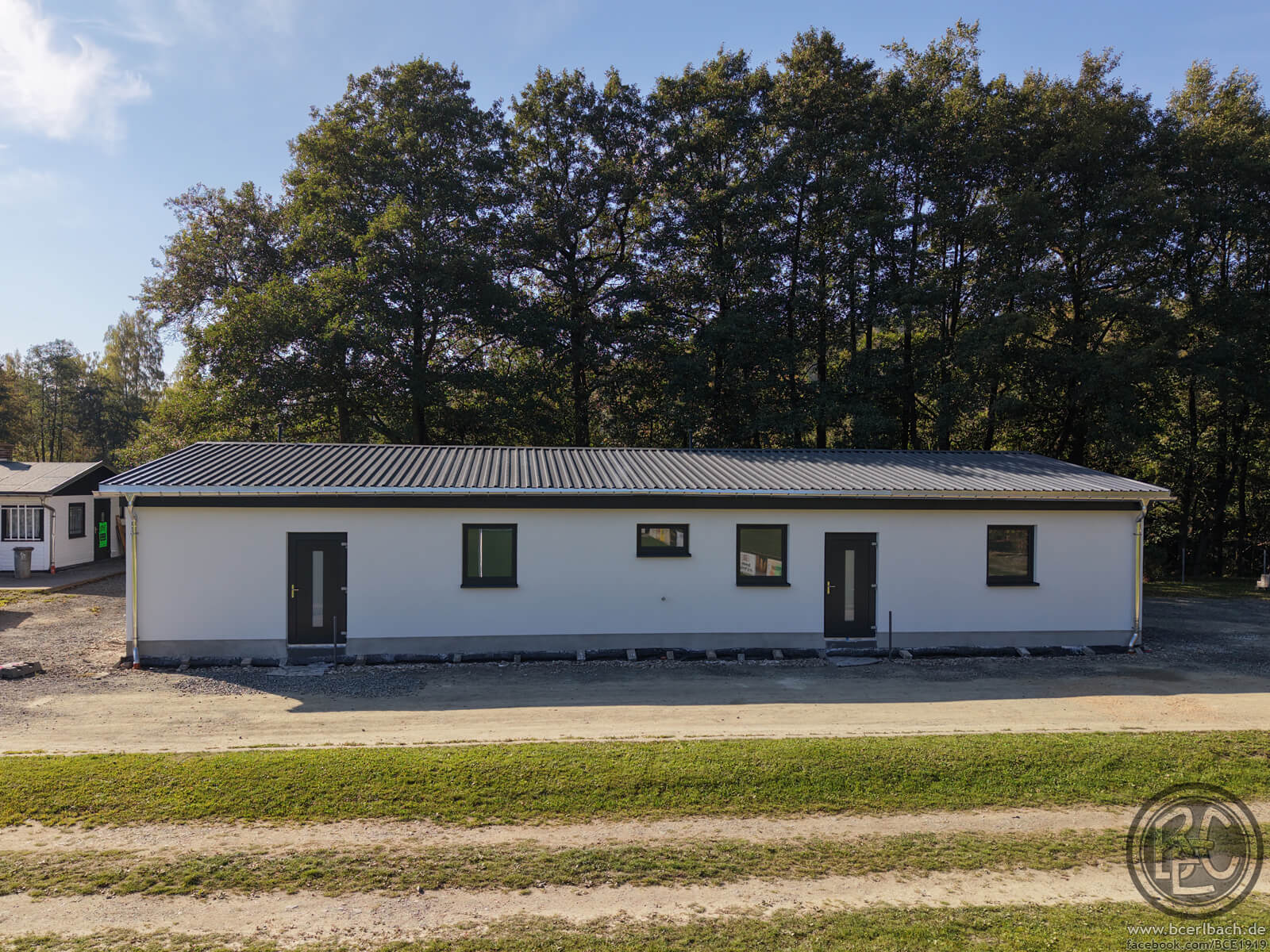

Wieder sind wichtige Schritte geschafft: Der Außenputz ist fertig und das Gerüst wurde abgebaut. Jetzt fehlt nur noch der Anstrich der Fassade. Zudem wurden die Fallrohre der Dachrinnen angebracht. Äußerlich schaut es jetzt schon richtig klasse aus!

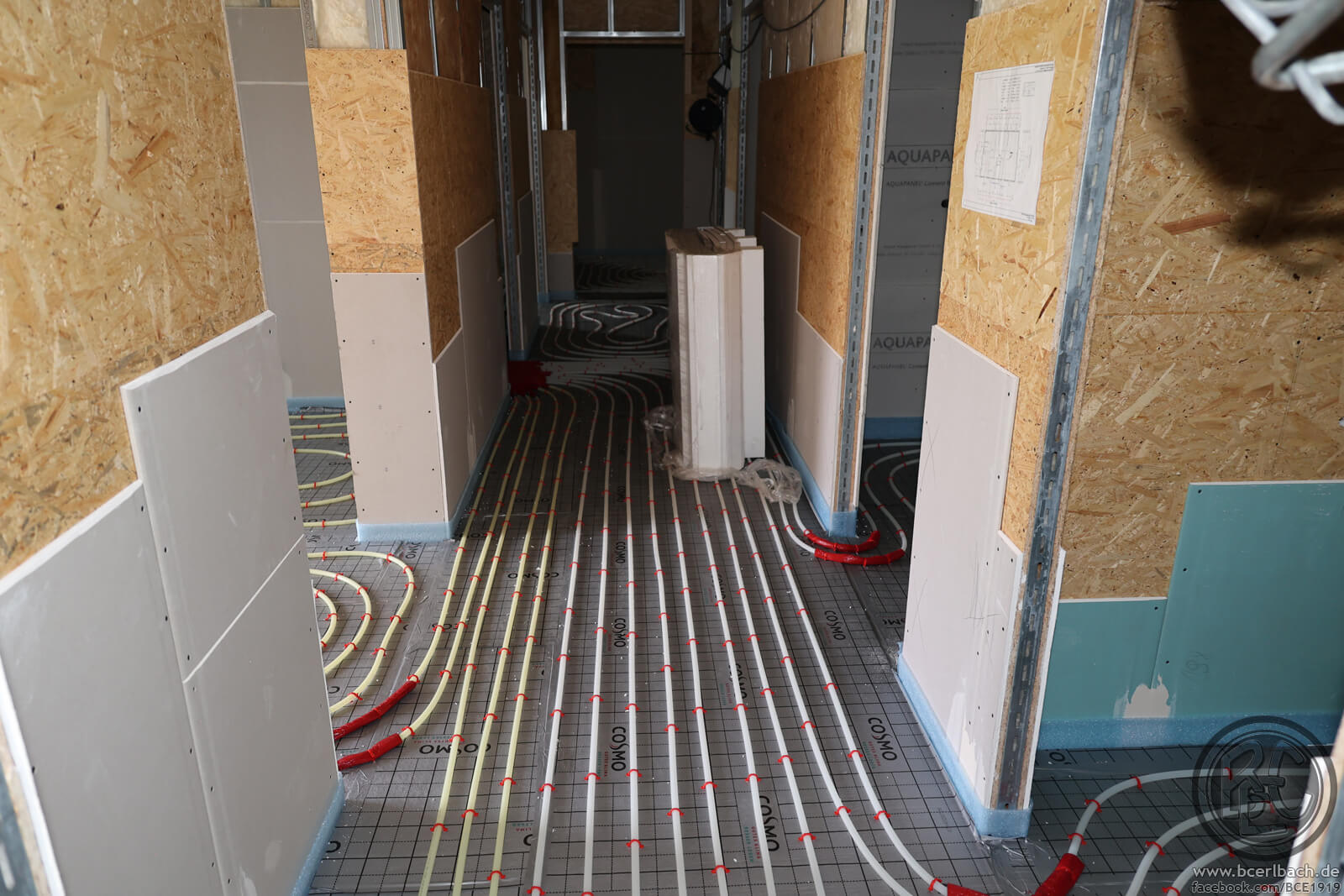

Auch im Innenbereich schreiten die Arbeiten weiter voran: Die Fußbodendämmung und die Fußbodenheizung sind vollständig verlegt, und die Bodenabläufe in den Duschräumen wurden eingebaut. Damit sind die Voraussetzungen für das Einbringen des Estrichs geschaffen. Dieser wird kommende Woche eingebracht und muss anschließend 3 Wochen austrocknen. Somit sind die geplanten Arbeiten bis zu diesem Bauabschnitt termingerecht umgesetzt. Nach dem Aushärten des Estrichs steht im Innenausbau noch eine Menge Arbeit an.

Danke allen Helfern, die bisher mit angepackt – und denen die noch mit helfen werden!
