Projektdokumentation: Ersatzneubau Umkleide- & Sanitärtrakt BC Erlbach

Der Weg zu einem modernen Vereinsheim ist kein Sprint, sondern ein Marathon. Hier dokumentieren wir für unsere Mitglieder, Fans und Unterstützer die gesamte Reise – von der ersten Idee bis zur Fertigstellung.



Phase 1: Vorbereitung & Kampf um die Förderung (2022 – 2024)

Bevor der erste Spatenstich erfolgen konnte, galt es, die finanzielle Basis zu sichern.

  • 2022 – 2025: Intensive Prüfung und Anträge bei diversen Fördermittelgebern (Leader, LSB Sportstätten, BMWSB, EU Klimafonds). Trotz hohem Aufwand zunächst ohne Erfolg, da Eigenanteile zu hoch oder Programme zu komplex waren.
  • 18.09.2023: Grundsatzgespräch mit dem LEADER Vogtland Regionalmanagement in Markneukirchen.
  • 26.03.2024: Beantragung einer offiziellen Adresse für das Vereinsheim.
  • 17.10.2024: Vertiefendes Abstimmungsgespräch mit dem LEADER-Regionalmanagement zur Projektumsetzung. Anschließend Beschluss des Vorstands, LEADER als Verein selbstständig zu beantragen.
  • Parallel: Detailplanung (Sanierung vs. Neubau), Vergleich von Angeboten, Kalkulation der Eigenleistungen und Erstellung des Finanzplans.



Phase 2: Der Durchbruch – Genehmigungen & Bescheide (2025)

Das Jahr, in dem aus Plänen Baurecht wurde:

  • 05.02.2025: Neufassung des Pachtvertrages mit der Stadt Markneukirchen.
  • 18.02.2025: Offizielle Zustimmung der Stadt Markneukirchen zum Vorhaben.
  • 07.03.2025: Formelle Abgabe des LEADER-Förderantrags.
  • 15.04.2025: Positiver Bescheid! Das Entscheidungsgremium LEADER gibt im Rathaus Treuen grünes Licht für das Projekt.
  • 28.05.2025: Einreichung des offiziellen Bauantrags beim Landratsamt (LRA).
  • 02.06.2025: Einreichung des Förderantrags „Ersatzneubau Umkleide- & Sanitärtrakt“ beim LRA.

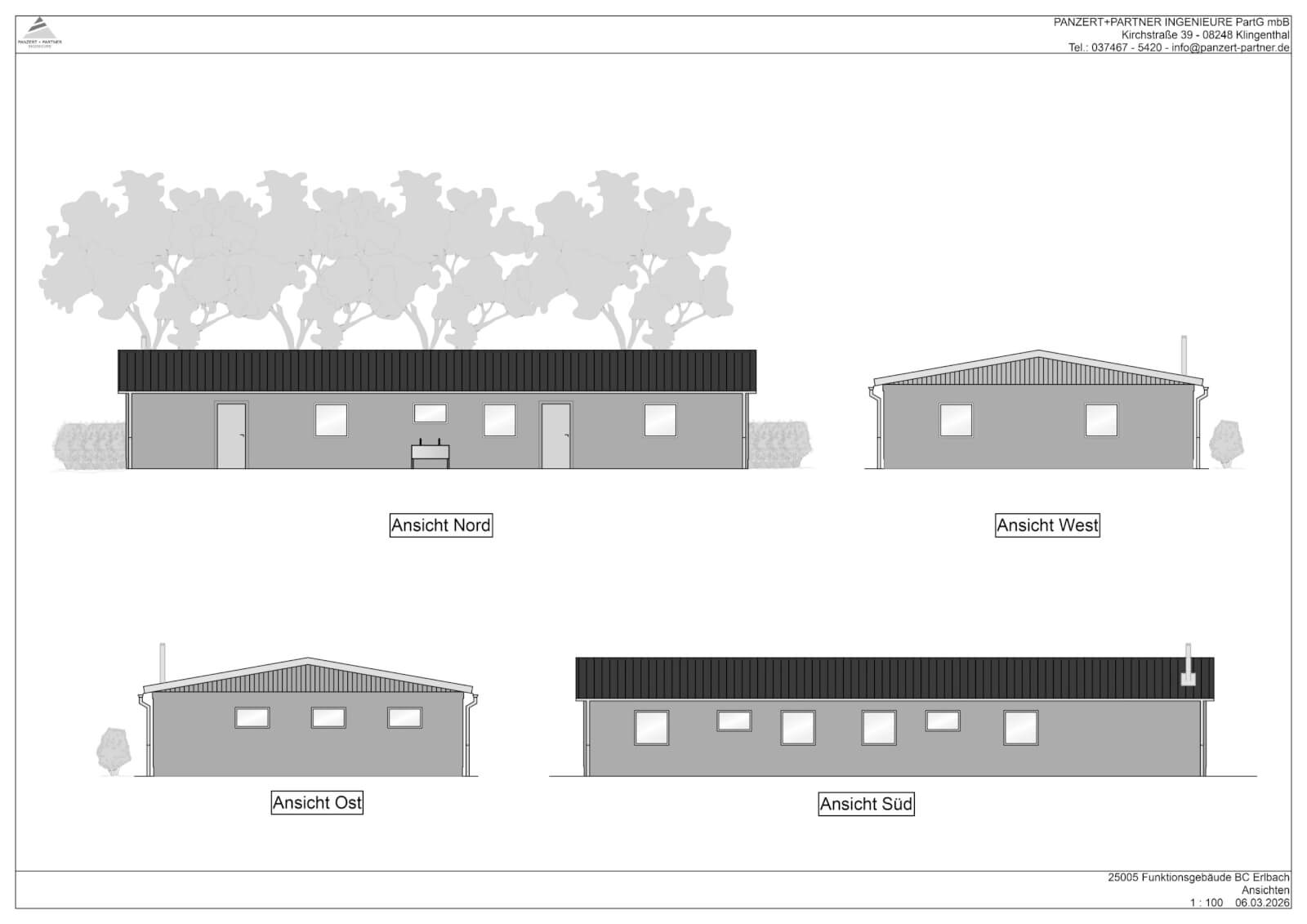

  • 20.06.2025: Offizielle Beauftragung des Planungsbüros Panzert&Partner.
  • 20.08.2025: Rechtliche Vereinigung der Flurstücke auf dem Vereinsgelände.
  • 14.11.2025: Erhalt des Baugenehmigungsbescheids durch das LRA.
  • 19.12.2025: Erhalt des finalen Bewilligungsbescheids – die Finanzierung steht!



Phase 3: Die Bauphase (2026)

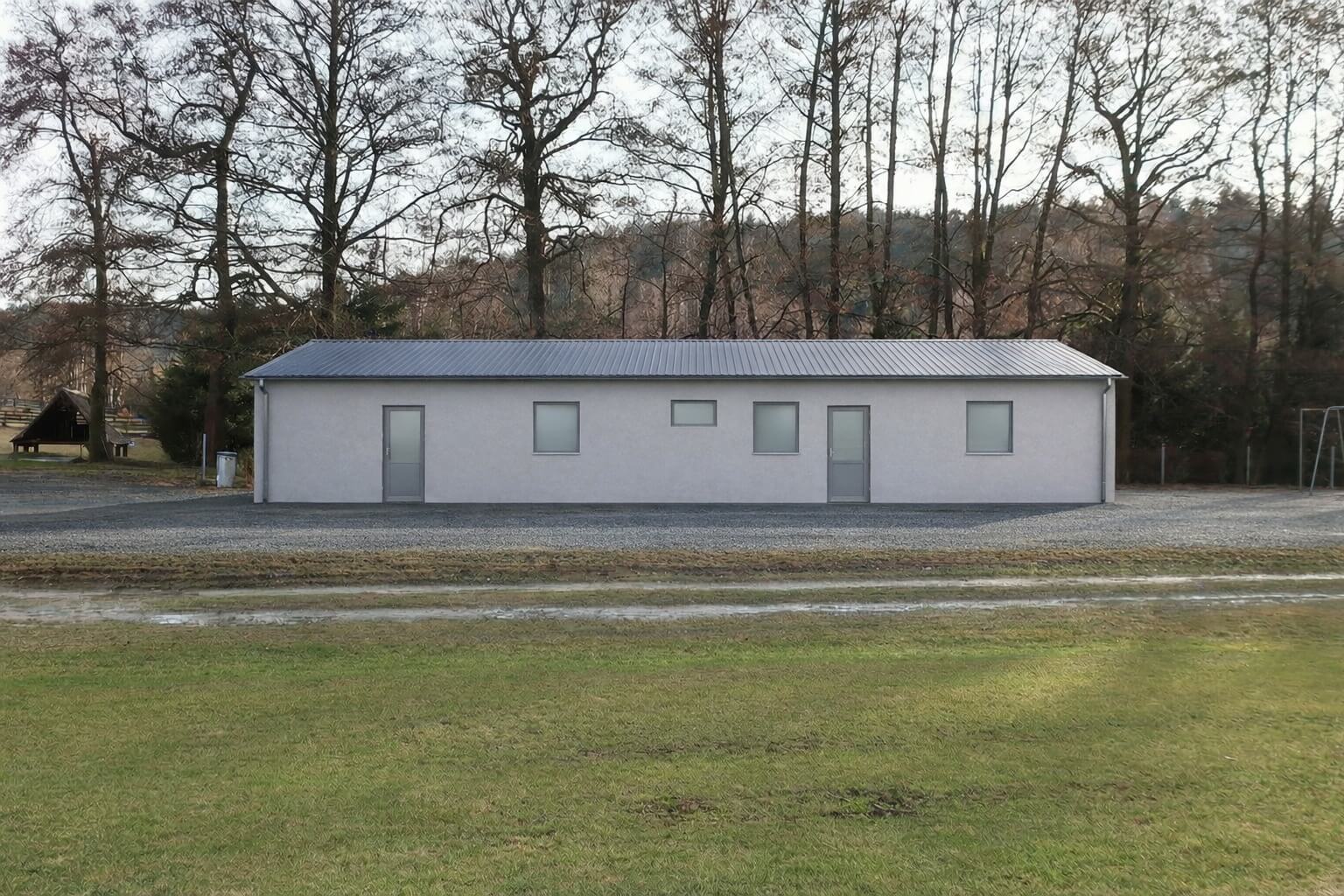

Jetzt wird angepackt! Der aktuelle Stand auf der Baustelle:

Bereits fertiggestellt:

  • 20.03.26 Spatenstich
  • Erdbau & Gründung: Ausschachten, Streifenfundamente, Schalung und Bodenplatte.
  • Infrastruktur: Gebäudeentwässerung, Kernbohrungen sowie Grundinstallation Wasser/Heizung.

🏗️ In Arbeit (bis ca. 10. Juni 2026):

  • Abdichtung: Schutz des Streifenfundaments und der Bodenplatte.
  • Entwässerung: Verlegen der Drainageleitungen und Dachentwässerung.
  • Medien: Gasleitung sowie Strom-, Wasser- und Heizungsverbindungen.
  • Gelände: Anfüllen der Baugrube und Aufstellen des Baugerüsts.

🚀 Der nächste Meilenstein:

  • 11. & 12.06.2026: Großer Stelltermin! Das Gebäude wird aufgestellt und unser neues Vereinsheim nimmt offiziell Form an.



Gemeinsam für den BCE! Dieses Projekt ist nur durch das enorme Engagement des Vorstands, die Unterstützung der Stadt Markneukirchen, der Fördermittelgeber sowie durch eure Spenden möglich.

👉 [Link zur Webcam] | 👉 [Link zum Spendenformular]





Im neuen Gebäude entstehen:

  • Umkleiden und sanitäre Einrichtungen
  • Schiedsrichterraum mit separater Dusche
  • Technikraum

Zeitplan

03/26 Spatenstich
04/26 Baubeginn
Q3/26 Richtfest
Q3/27 Einweihung des gesamten Gebäudes

Kontakt
Bauleitung: Andrè Volkmer | andre@bcerlbach.de
Projekt: Matthias Stock | stocki@bcerlbach.de

Webcam Baustelle


Gemeinsam Zukunft bauen! Wer unser Projekt unterstützen möchte, den bitten wir um eine Spende.

BC Erlbach 1919 e.V.

IBAN DE34870580000101069324

Sparkasse Vogtland

Vielen Dank!
